Unsere Leistung bei diesem Bauvorhaben:
Planung mit Statik und Baugenehmigung sowie Ausführung der kompletten
Zimmererarbeiten.
|
1. Tag:
Besonderheit:
Es musste gewährleistet sein, dass während der Umbaumaßnahme
das Haus bewohnbar bleiben konnte.

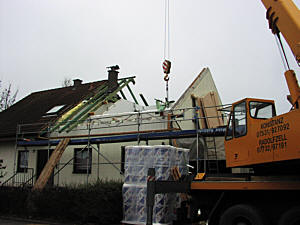

Das Abbrechen des alten und das Aufrichten des neuen Dachstuhls

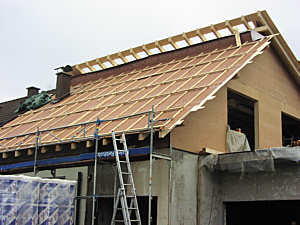

wurde sorgfätig geplant und zügig ausgeführt. |
|
 |
|
2. Tag
Am 2. Tag konnte mit der Dachschalung und Unterspannbahn begonnen werden.
Das Dach war am Abend dieses Tages regendicht.
|
|

|
|
3. Tag

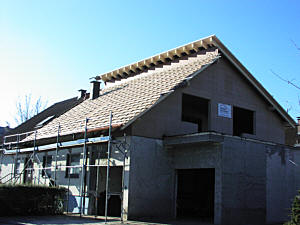

Am 3. Tag wurde das Dach eingelattet. Die Blechnerarbeiten konnten
begonnen werden.
Parallel dazu wurde mit dem Innenausbau begonnen.
Mit Unterstützung unseres Richtmeisters, wurden die weiteren
Arbeiten vom Bauherrn in Eigenregie übernommen. |
|
 |
|
